Tidsplan for konvertering af Parallelvejskvarteret – Årupkvarteret og Skoleområdet

Tidsplan for konvertering af Parallelvejskvarteret – Årupkvarteret og Skoleområdet

31. januar 2022

Tidsplan for konvertering af Parallelvejskvarteret – Årupkvarteret og Skoleområdet

Endelig er vi klar med en tidsplan for konvertering af 310 boliger, Stjernevejsskolen og Hedensted Centret.

Vi planlægger at starte anlægsarbejdet efter sommerferien i år. Derfor er vores nye kollega Casper allerede gået i gang med at kontakte boligejerne i Lilleskoven og ved Valenciavej, hvor vi starter.

Tidsplanen for det store konverteringsprojekt finder du her

Der kan dog ske forhold der bevirker, at tidsplanen forskydes eller ændres.

Enkelte konverteringer eller forberedelser hertil etableres i forbindelse med anlæggelse af forsyningsledningen ud til NORMAL/Ringparken. De berørte boligejere får besked.

Herunder ser du tidsplanen i listeform.

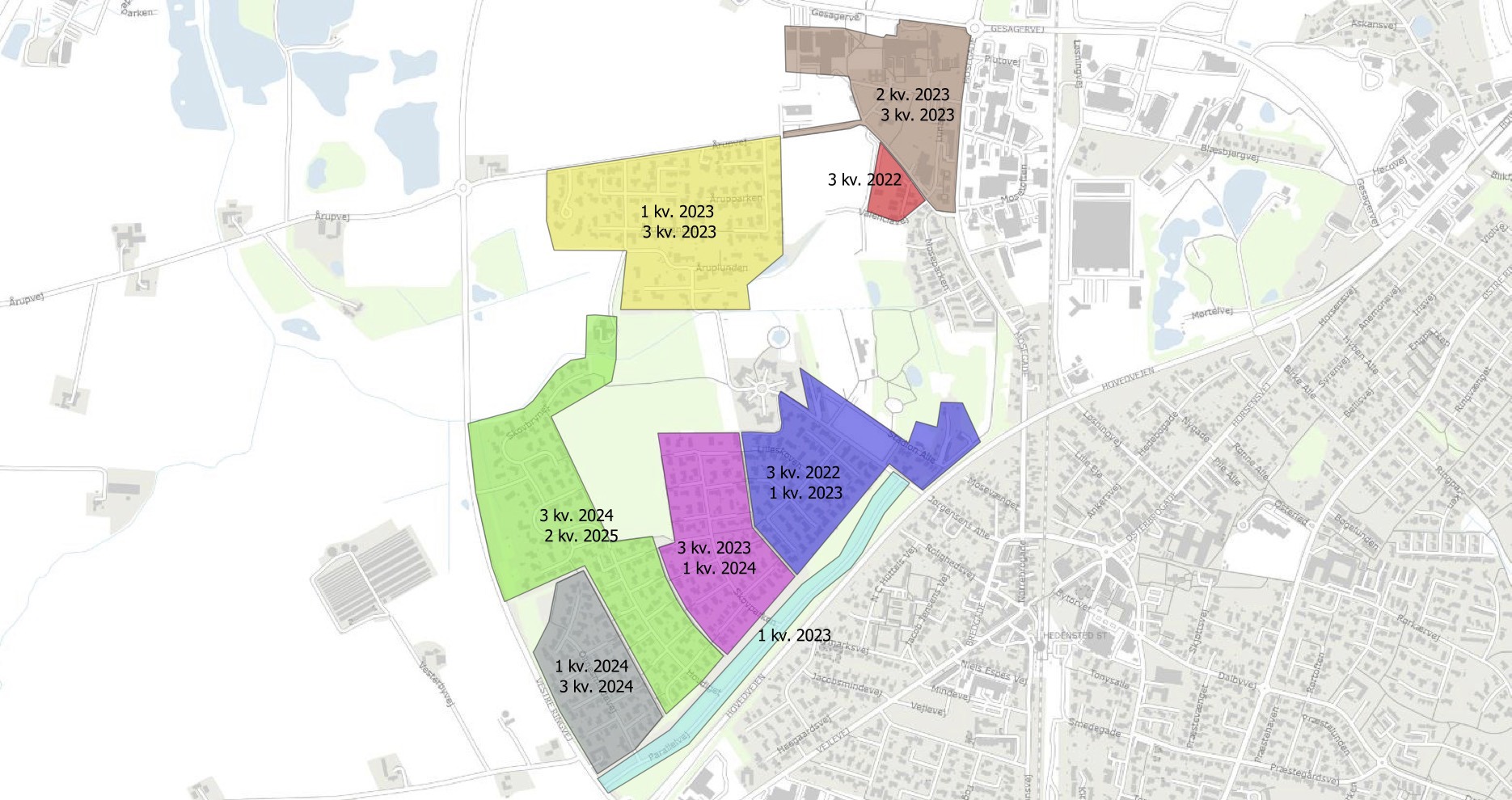

Fra og med 3. kvartal 2022 –  til og med 1. kvartal 2023:

  • Valenciavej 3. kvartal 2022 - rødt område
  • Lilleskoven og Stadion Allé 3. kvartal 2022 – 1. kvartal 2023 – mørkeblåt område



Fra 1. kvartal 2023 – lyseblåt område:

  • Forsyningsledningen i Parallelvej



Fra og med 1. kvartal 2023 –  til og med 3. kvartal 2023 - gult område:

  • Åruplunden
  • Årupvænget
  • Årupparken
  • Årup Allé



Fra og med 2. kvartal 2023 –  til og med 3. kvartal 2023 - brunt område:

  • Hedensted Centret
  • Stjernevejsskolen
  • Årupvej
  • Lunavej



Fra og med 3. kvartal 2023 –  til og med 1. kvartal 2024 - pink område:

  • Skovparken



Fra og med 1. kvartal 2024 –  til og med 3. kvartal 2024 - gråt område:

  • Olinesmindevej

Fra og med 3. kvartal 2024 –  til og med 2. kvartal 2025:

  • Hovdiget
  • Skovbrynet
