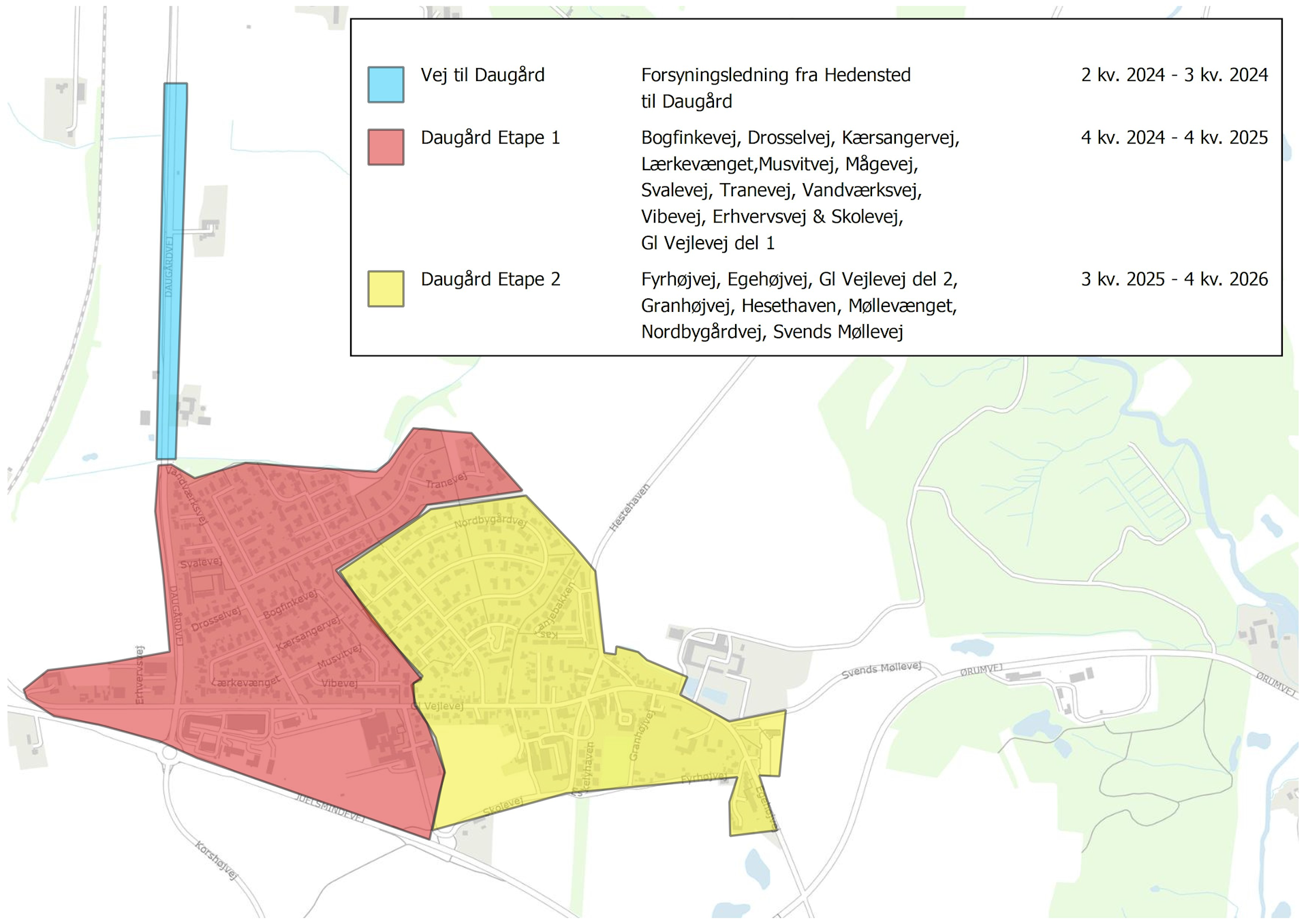

Tidsplan for konvertering af Daugård

Projektet er godkendt og vil efter planen gå i gang i løbet af 2024.

Tidsplanen kan forskydes eller ændres.

Sådan får du fjernvarme



Start med at tilmelde dig
Udfyld tilmeldingsformularen, hvor du kan søge din adresse frem og tilmelde dig.



Ca. 3-6 måneder før anlægsarbejdet
Vi sørger for at kontakte dig via mail om et besøg. Besøget kan planlægges mellem kl. 8-14 og varer cirka 30 min.



Under besøget
Under besøget vil der blive drøftet, hvor fjernvarmeskabet skal stå, hvilken farve I ønsker (grå eller antracitgrå), hvor fjernvarmeunitten skal hænge og hvilke andre forhold vi skal tage hensyn til - samt tage billeder af det, inkl. jeres indkørsel eller hvor nu stikledningen skal graves ned.



Før opstart
Der vil blive opsat en infotavle med løbende informationer for jeres område/vej samt en forventet tidsplan, så I kan holde jer informeret omkring, hvad der sker i jeres område.

Efterfølgende vil der blive sendt en mail ud til jeg om, hvornår I kan søge ved til gasafkoblingspuljen.


Ca. 1-2 mdr. før gravearbejdet begynder
En VVS-installatør vil montere det udvendige fjernvarmeskab.


Ca. 14 dage før gravearbejdet begynder på jeres matrikel
I vil få en seddel i jeres postkasse, og det vil også komme op på infotavlen.



Når arbejdet er igang
Inden VVS-installatøren begynder at installere fjernvarmeunits inde hos jer, skal der være gravet fjernvarmerør ned til hele jeres område. VVS-installatøren kontakter jer telefonisk, når det er ved at være tid til at installere fjernvarmeunitten.



Efter installation af fjernvarme
Når det hele er færdigt, får I en ny mail fra Hedensted Fjernvarme om et nyt besøg. Besøget omhandler om Hedensted Fjernvarme er tilfreds med udførslen.

//
